Проекты

Модернизация мельниц

Партнер: АО «Михайловский ГОК им. А.В. Варичева», «Металлоинвест»
Локация: Железногорск, Курская область, Россия

Задачи:
  • Выполнение инженерно-исследовательских мероприятий
  • Разработка комплекта проектно-сметной документации на замену мельниц МШР 40х50 на МШРГУ и МШЦ 45х60
  • Разработка графика выполнения комплекса строительно-монтажных и пуско-наладочных работ и выхода мельниц на плановый режим включая выполнение регламентных работ за 30 суток.
  • Выполнение комплекса строительно-монтажных работ в условиях действующего производства одновременно на двух мельницах (в рамках секции №2); одновременно на четырех мельницах (в рамках секции №10), с заменой схемы загрузки секции
  • Увеличение объемов переработки руды от 190 т/ч на 230 т/ч в рамках одной мельницы.
Техническое решение:
  • Для реконструкции технологической секции №10 и технологической секции №2 было предложено заменить мельницы МШР 40х50 на больший типоразмер МШРГУ и МШЦ 45х60
  • При выполнении работ по обследованию существующего объекта компанией БМХ ПРО были применен метод 3D-моделирования, который позволил уменьшить работы при выполнении проектно-изыскательских работ. Кроме того, на данном этапе было выявлено, что требуется полная замена существующих фундаментов.

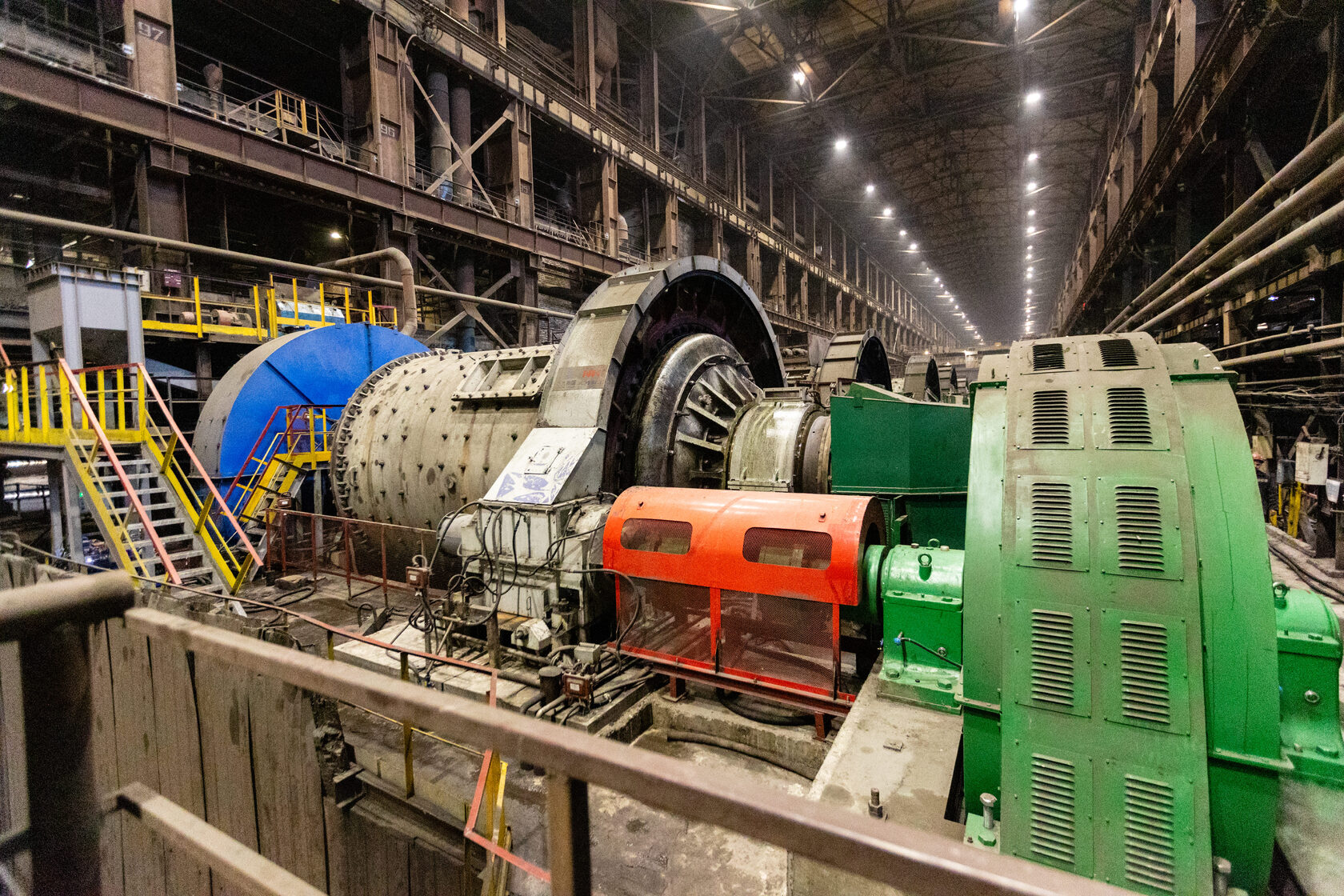

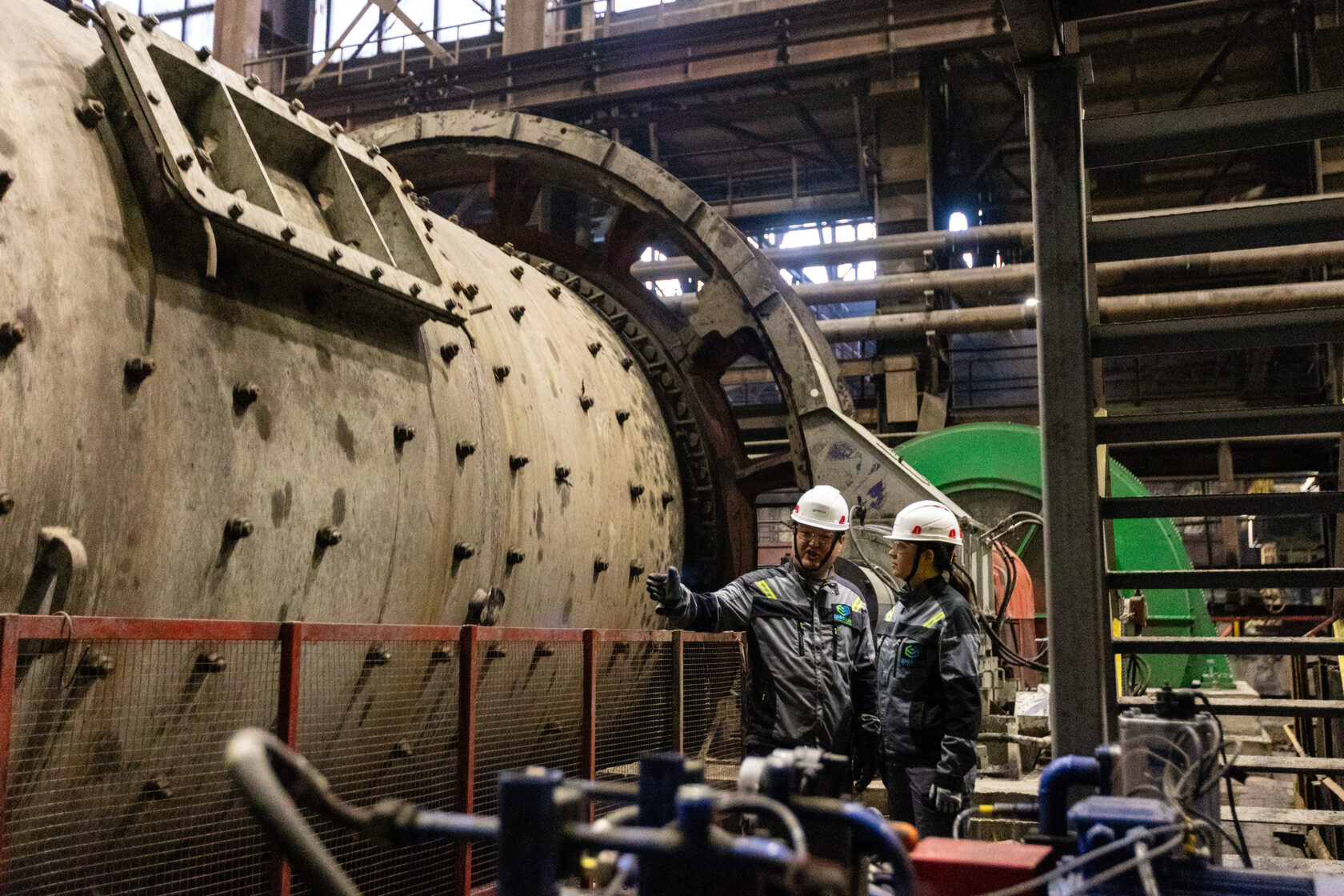

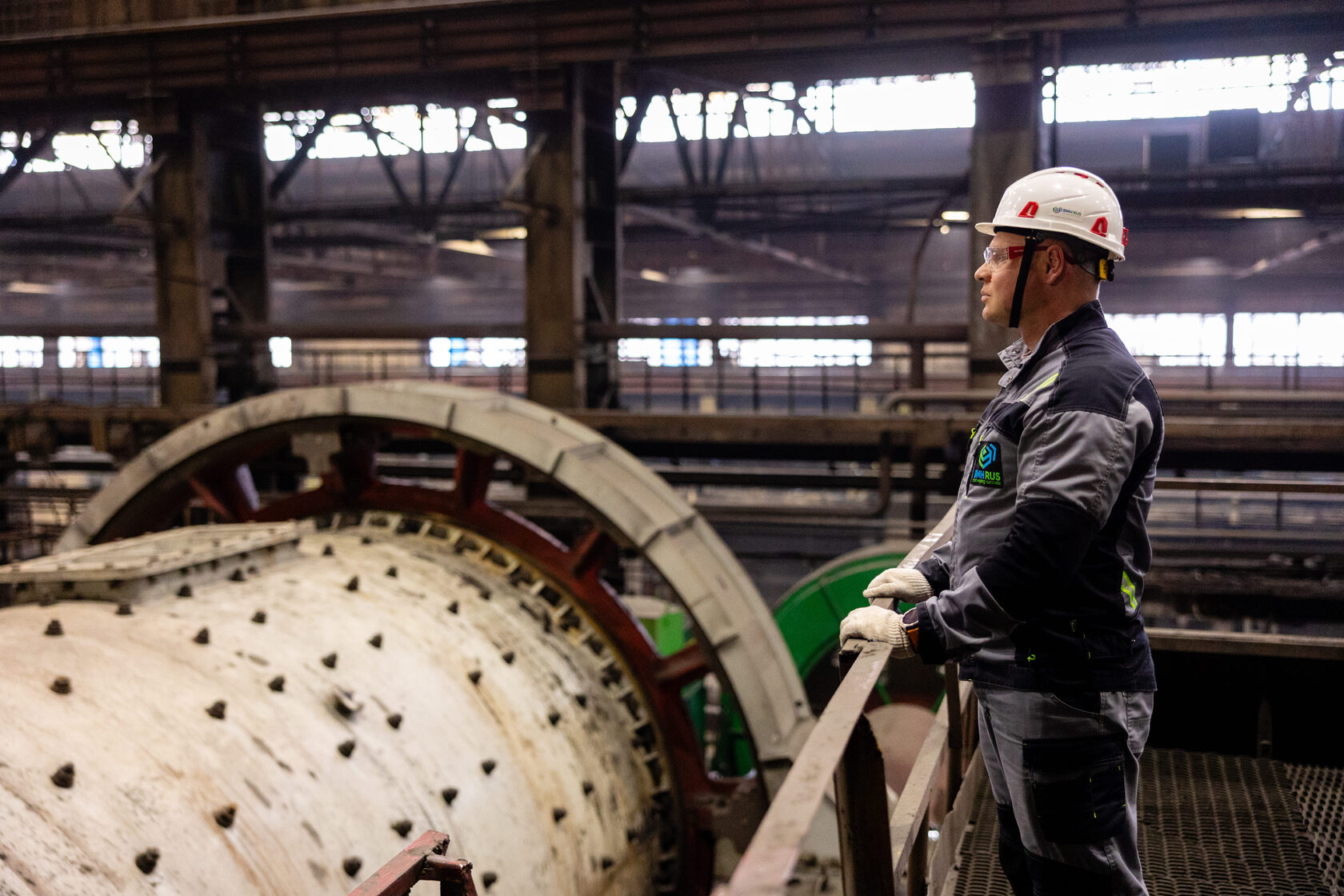

Смонтированное оборудование:
  • Мельница МШЦ – 4500х6000 – 2 ед.
  • Мельница МШРГУ – 4500х6000 – 2 ед.
  • Насосы, конвейеры, течки, желоба, воронки и др. нестандартное оборудование.
Уникальность проекта:
Мы подошли к проекту комплексно. Все подготовительные работы проводились так, чтобы уменьшить время реализации проекта в период остановки оборудования.
Решений по оптимизации реализации проекта было несколько.

Во-первых, мы применили бетон более высокой марки, нежели показал нам расчет. Дальше применили специальные добавки, которые помогли набрать бетону прочность не за семь суток, необходимых для выполнения монтажа оборудования, а за трое суток. Таким образом, на следующие сутки после первого бетонирования мы уже начали монтировать опорные элементы подшипниковых узлов.

Во-вторых, для данного проекта была разработана и спроектирована специальная индивидуальная опалубка, что также позволило сократить время монтажа.

В-третьих, мы заранее изготовили каркасы для фундаментов и привезли уже укрупненные каркасы, что помогло оптимизировать время на выполнение работ по армированию фундаментов. Стоит отметить, что был выполнен большой объем демонтажных работ существующих фундаментов (порядка 300 м3). При этом вся эта работа заняла всего пять суток.

Результат:
Выполнение комплекса строительно-монтажных работ, запуск и выход мельниц на плановый режим раньше установленного срока. По секции №10 мельницы №102 и 104 были переданы на 18 сутки после остановки секции под модернизацию. Мельницы № 101 и 103 – на 26 сутки. По секции №2 мельницы №21 и 23 были переданы на 23 сутки.
